محطة تاي‌شان للطاقة النووية

(تم التحويل من Taishan Nuclear Power Plant)

محطة تاي‌شان للطاقة النووية (صينية: 台山核电站؛ پن‌ين: Táishān Hédiànzhàn�؛ إنگليزية: Taishan Nuclear Power Plant) هي محطة طاقة نووية في تاي‌شان، مقاطعة گوانگ‌دونگ، الصين.[1] يتميز المصنع بوجود نوعين من المفاعلات التشغيلية وهي مفاعلات EPR. دخلت الوحدة الأولى، تاي‌شان 1، الخدمة التجارية في ديسمبر 2018. ودخلت الوحدة الثانية، تاي‌شان 2، الخدمة التجارية في سبتمبر 2019. وقد أدت التأخيرات في مواقع إنشاء EPR الأخرى في فنلندا وفرنسا إلى أن تاي‌شان كانت أول محطة للطاقة النووية تمتلك EPR تشغيلي.

محطة تاي‌شان للطاقة النووية
台山核电站
موقع محطة تاي‌شان

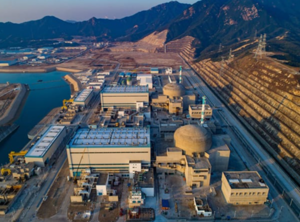

Taishan 1 and 2.png
البلدالصين
الموقعتاي‌شان، گوانگ‌دونگ
الإحداثيات21°55′4″N 112°58′55″E / 21.91778°N 112.98194°E / 21.91778; 112.98194Coordinates: 21°55′4″N 112°58′55″E / 21.91778°N 112.98194°E / 21.91778; 112.98194
الحالةقيد التشغيل
بدء الإنشاء2009
تاريخ التشغيل2018
تكلفة الإنشاء50.2 بليون يوان (US$7.5 billion)
المالكCGNPC (70%), EDF (30%)
محطة طاقة نوية
نوع المفاعلPWR
Reactor supplierأريڤا
Cooling sourceYaogu Bay
Power generation
Units operational2 × 1660 MW (net)
Nameplate capacity3,320 MW
External links
Websitewww.cgnpc.com.cn/n2881959/n3065935/n3070319/n3098345/index.html
CommonsRelated media on Commons

المشروع مملوك لشركة شركة گوانگ‌دونگ تاي‌شان للطاقة النووية المشتركة المحدودة (TNPC)، المملوكة بنسبة 70٪ لشركة مجموعة گوانگ‌دونگ الصينية للطاقة النووية (CGNPC) و 30٪ لشركة إلكتريسيتيه دى فرانس (EDF).

لكل من المفاعلين المزدوجين بالمصنع سعة اسمية 1750 ميگاواط كهربائي. مولدات أرابيل هي أكبر مولدات كهربائية أحادية القطعة في العالم، تزن كل منها 495 طناً وبنيت بواسطة دونگ فانگ للكهرباء. من إجمالي 3500 ميگاواط تم تسليمها، سيتم استخدام حوالي 180 ميگاواط من قبل أنظمة المصنع. يستخدم معظم هذا لتشغيل المضخات التي تغذي مولدات البخار بالمياه. يمكن لزوج المفاعلات توصيل شبكة 3320 ميگاواط كهربائية للإمداد بالشبكة، مما يجعل هذه المفاعلات أقوى المفاعلات في العالم. [2]

. . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . .

الإنشاء

في 26 أغسطس 2008 ، بدأت أعمال الحفر.[3] تم صب الخرسانة الأولى للوحدة الأولى في أكتوبر 2009.[4]كان من المخطط أن يستغرق بناء كل وحدة 46 شهراً، وهو أسرع وأرخص بكثير من أول اثنين من EPRs في فنلندا وفرنسا.[5]وقد ثبت أن هذه الخطط بعيدة المنال حيث تم تأخير بدء التشغيل بشكل متكرر. في فبراير 2017، بعد 88 شهراً من البناء، أعلنت شركة CGNPC أن استكمال المفاعلات سيتأخر حتى النصف الثاني من عام 2017 والنصف الأول من عام 2018.[6]

وعلى الرغم من هذا الإعلان، فقد تأخر استكمال المحطة. في ديسمبر 2017، ذكرت وسائل الإعلام في هونگ كونگ أن مرجلاً قد تصدع أثناء الاختبار، وأن اللحام على المكون يعتبر "إشكالياً". ولم يرد مشغلو المحطة النووية ولا الشركة المصنعة للمكون المتضرر على طلب وكالة الأنباء للتعليق.[7][8] تم اكتشاف أن المرجل فيما بعد هو نازع الهواء، والتي تزيل الأكسجين الذائب من الماء عن طريق تسخينه.

في يناير 2018، تمت إعادة جدولة بدء التشغيل، مع توقع التشغيل التجاري في أواخر 2018 و 2019.[9] كان هذا هو التأخير الثالث خلال عامين، والذي ينطوي على تأجيل إضافي قدره 5 مليارات يوان (770 مليون دولار أمريكي). وتشير التقديرات إلى أن التكلفة الاستثمارية للمصنع سترتفع إلى ما بين 22 و 23 يوان للواط من 14 يوان كانت مدرجة في الميزانية في الأصل.[10]

في 9 أبريل 2018، أصدرت الإدارة الوطنية للسلامة النووية (NNSA) الخطاب الرسمي بالموافقة على التحميل الأولي للوقود للوحدة الأولى من محطة تاي‌شان للطاقة النووية. بدأت وحدة تاي‌شان 1 تحميل الوقود في الساعة 18:18 يوم 10 أبريل، إيذاناً ببدء تحميل الوقود للمفاعل الأول باستخدام تقنية الجيل الثالث للطاقة النووية EPR.[11]

تم تحقيق الأهمية الحرجة الأولى في وحدة تاي‌شان 1 في 6 يونيو 2018.[12] في 29 يونيو 2018 ، تم توصيل تاي‌شان 1 بالشبكة.[13][14]وقد أصبحت أول EPR يدخل العملية التجارية في 13 ديسمبر 2018.[15]


تسرب مشتبه

في 14 يونيو 2021، أكدت سي إن إن أن محطة تاي‌شان للطاقة النووية يشتبه في وجود تسرب، استناداً إلى تقرير فراماتوم أرسل إلى الولايات المتحدة في مذكرة يوم 8 يونيو.[16] متهمين هيئة السلامة الصينية برفع حد السلامة باستمرار لمنع إغلاق المصنع. وبحسب المصادر، فإن المصنع ليس في "مستوى أزمة حرجة".

بيانات المفاعلات

تتكون المرحلة الأولى من محطة تاي‌شان للطاقة النووية من مفاعلين: كلا المفاعلين قيد التشغيل التجاري. تتكون مرحلتها الثانية من إضافة مفاعلين إضافيين.

الوحدة النوع الموديل القدرة الخالصة الطاقة الإجمالية القدرة الحرارية بدء الإنشاء الحرج الأول الربط بالشبكة التشغيل التجاري ملاحظات
Phase I
تاي‌شان 1 PWR EPR 1660 MW 1750 MW 4590 MWth نوفمبر 18, 2009 6 يونيو، 2018 29 يونيو، 2018 13 ديسمبر، 2018 [4][17][18][6][9]
تاي‌شان 2 PWR EPR 1660 MW 1750 MW 4590 MWth 15 أبريل، 2010 28 مايو، 2019 25 يونيو، 2019 7 سبتمبر، 2019 [18][19][20][6][9][21][22]

انظر أيضاً

الهامش

  1. ^ "Taishan nuclear power plant to be one of world's largest". People's Daily. December 22, 2009. Retrieved 2010-12-02.
  2. ^ "The generator stator for the Taishan 1 EPR has arrived on site and been hoisted into place for installation". World Nuclear News. October 11, 2013. Retrieved 2013-11-05.
  3. ^ "NPP under construction". China Guangdong Nuclear Power Group. Archived from the original on 2011-01-02. Retrieved 2010-12-02.
  4. ^ أ ب "Nuclear Power in China". Information Papers. World Nuclear Association (WNA). 29 November 2010. Retrieved 2010-12-02.
  5. ^ Patel, Tara; de Beaupuy, Francois (2010-11-24). "China Builds Nuclear Reactor for 40% Less Than Cost in France, Areva Says". Bloomberg. Retrieved 2010-12-02.
  6. ^ أ ب ت "China delays nuclear reactor start again". Yahoo! News. 2017-02-21. Retrieved 2017-02-21.
  7. ^ "Tests reveal crack in key component of Chinese nuclear power plant, 130 km west of Hong Kong". Hong Kong Free Press. FactWire. 12 December 2017.
  8. ^ "A battle for transparency: Two years of holding Taishan nuclear power plant accountable". 6 July 2018.
  9. ^ أ ب ت "Taishan schedule factors in commissioning tests". World Nuclear News. 2 January 2018. Retrieved 3 January 2018.
  10. ^ "CGN Power's latest project delay deals another blow to China's nuclear energy ambition". South China Morning Post. 2 January 2018. Retrieved 1 January 2020.
  11. ^ "中法合资广东台山核电站1号机组装料在即". Retrieved 2018-04-10.
  12. ^ "First criticality achieved at Chinese EPR". www.world-nuclear-news.org. 7 June 2018. Retrieved 23 June 2018.
  13. ^ "Taishan 1, world's first EPR connected to the grid". EDF Energy (in الإنجليزية). Retrieved 30 June 2018.
  14. ^ "China's Taishan 1 reactor connected to grid". www.world-nuclear-news.org. 29 June 2018. Retrieved 5 July 2018.
  15. ^ "First EPR enters commercial operation". World Nuclear News (in الإنجليزية). Retrieved 16 December 2018.
  16. ^ Zachary Cohen (2021-06-14). "Exclusive: US assessing reported leak at Chinese nuclear power facility". CNN. Archived from the original on 2021-06-14.
  17. ^ "Nuclear Power Reactor Details - Taishan 1". Power Reactor Information System (PRIS). International Atomic Energy Agency (IAEA). 2012-07-16. Retrieved 2012-07-17.
  18. ^ أ ب "EDF says first Taishan nuclear plant to be ready end 2015". reuters.com. Reuters. 29 Jan 2015. Retrieved 29 April 2015.
  19. ^ "Nuclear Power Reactor Details - Taishan 2". PRIS. IAEA. 2012-07-16. Retrieved 2012-07-17.
  20. ^ "First concrete for second Taishan reactor". World Nuclear News. WNA. 16 April 2010. Retrieved 2010-12-02.
  21. ^ http://www.world-nuclear.org/reactor/default.aspx/TAISHAN-2
  22. ^ "The second EPR reactor at China's Taishan nuclear power plant about to enter into commercial operation". EDF Energy. EDF. 6 September 2019. Retrieved 9 September 2019.

قالب:Nuclear power in the PRC
